當前位置:首頁>文章中心>公司動態>華北石化裝置檢修開始全面攻堅

華北石化裝置檢修開始全面攻堅

發布時間:2022-07-20 點擊數:2185

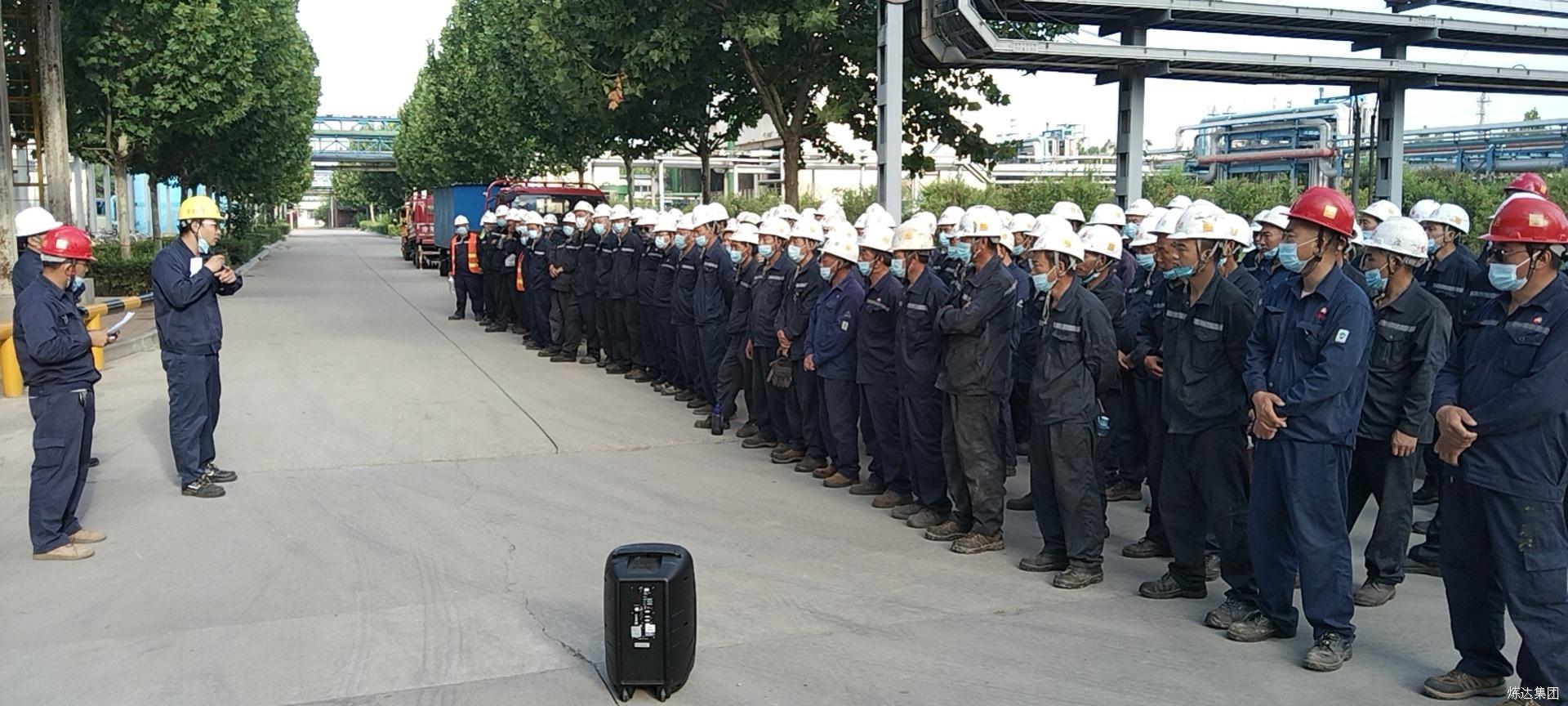

(通訊員 張延祥)正值七月,酷暑難耐,忙碌的檢修現場,暑氣蒸騰,給檢修參戰人員帶來了極大的困難。然而,“煉達人”早已習慣與逆境斗、與難題斗、與時間斗,就為實現“一次開車成功”和“一次開工無泄漏”的“兩個一”奮斗目標。檢修參戰人員頂著烈日,熱情高漲,拭汗前行,取得了階段性進展。

截止719日,華北石化裝置檢修項目各項任務全部開啟,正式進入全面攻堅階段。

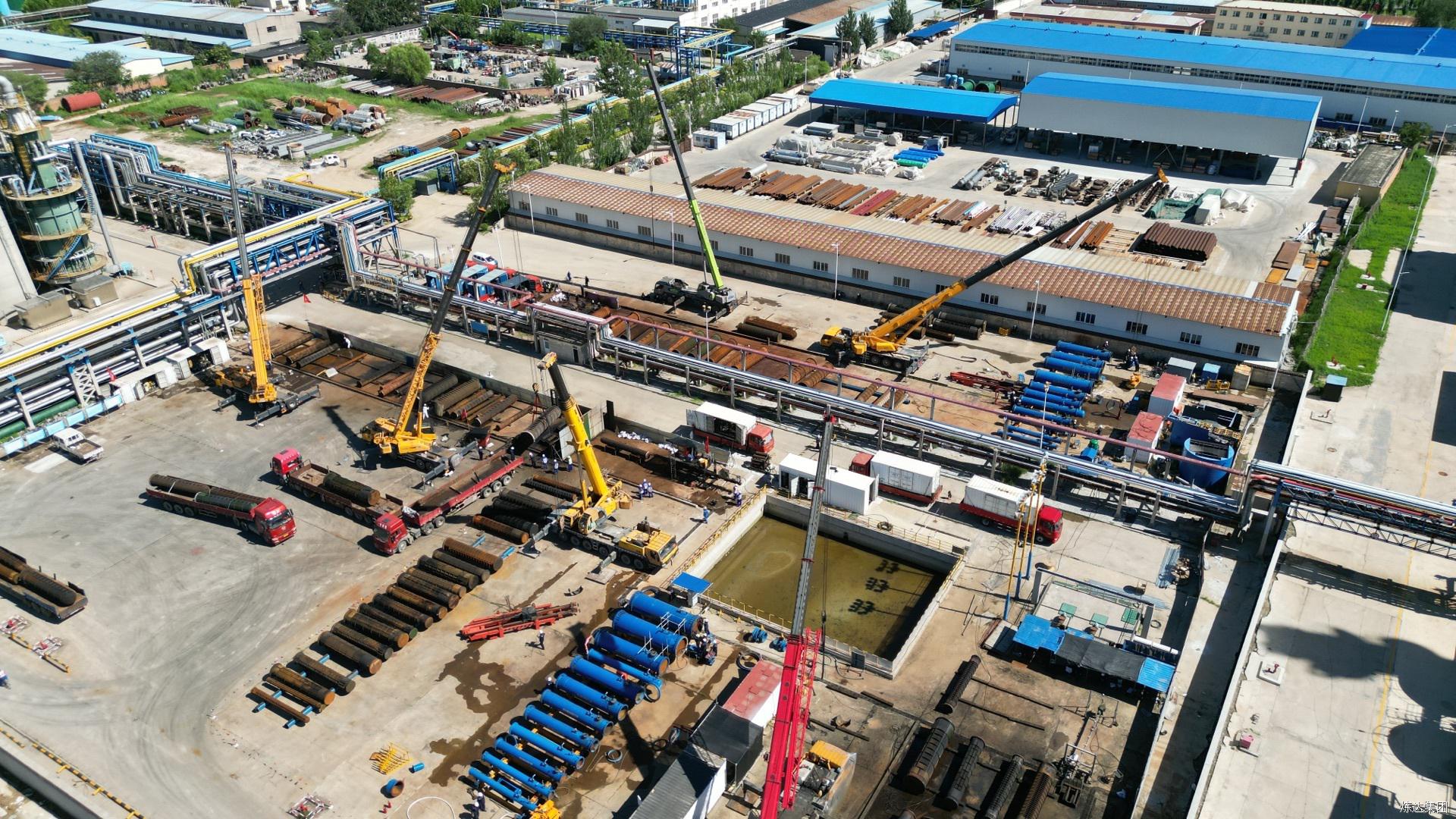

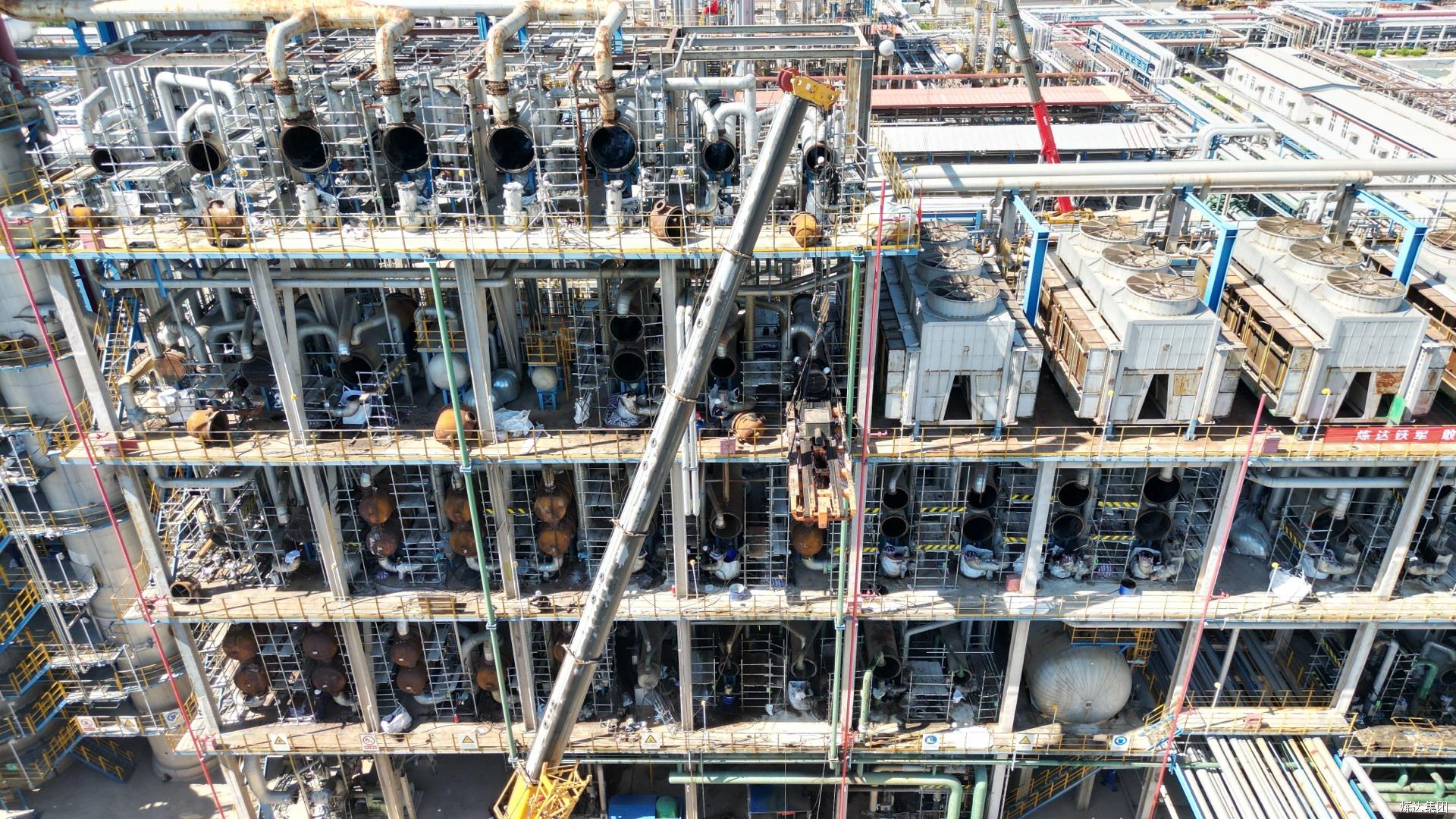

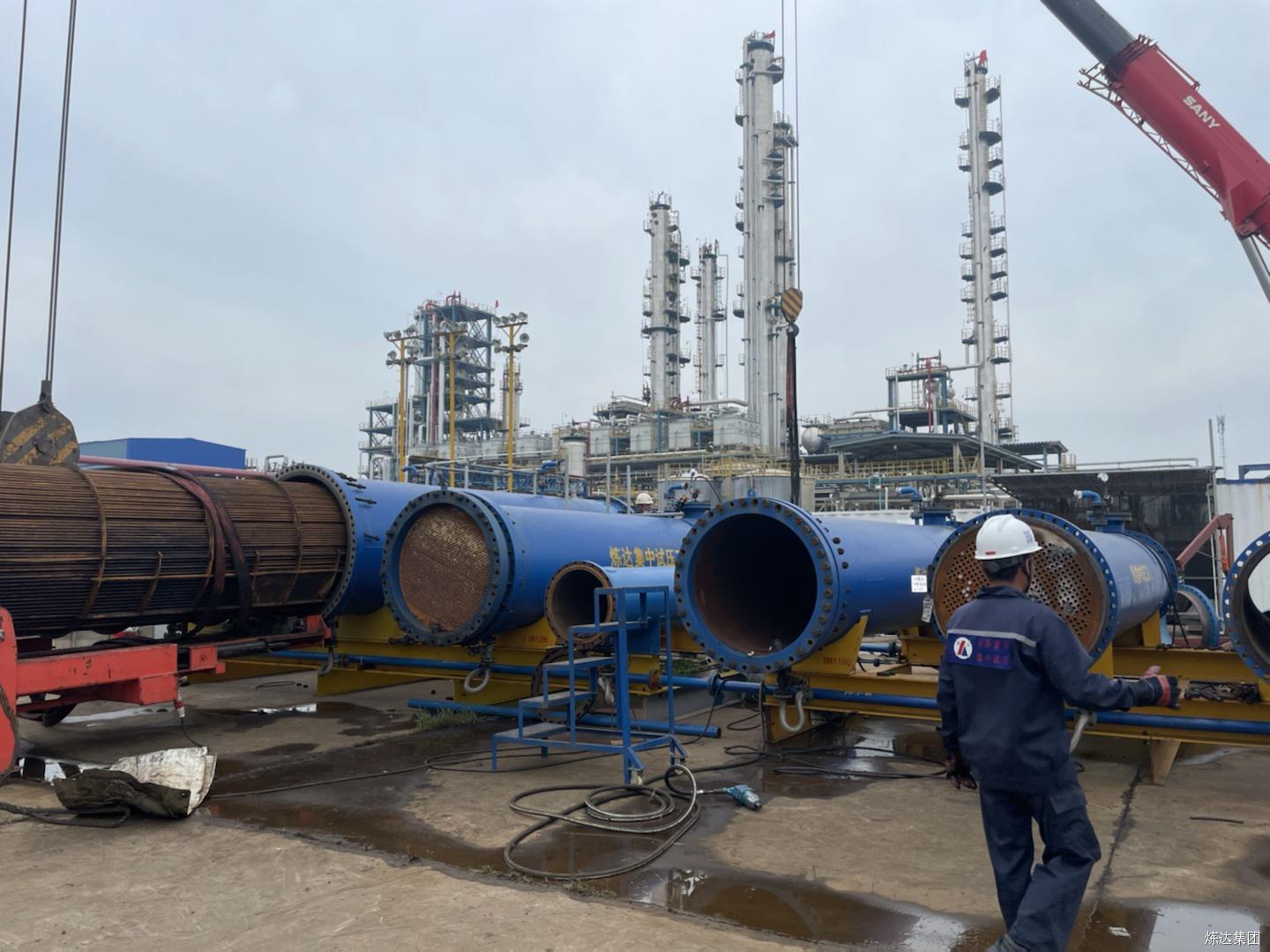

目前,常減壓裝置主線換熱器已抽出59臺管束,回裝9臺,剩余12臺三天內送至清洗場地,25座容器已完成7座拆檢清理工作,9臺空冷器已完成3臺拆檢及更換風機、水箱;常壓塔、汽提塔、初溜塔已開始拆塔盤、通道板,整體完成30%;常壓爐、減壓爐已完成908根熱管拆除;工藝及技改共計11項近7700吋焊口,已預制完成3400吋,電脫鹽4座儲罐清淤接近尾聲,其它常規檢修進度可控。

動力鍋爐裝置整體項目完成45%,其中主線項目余熱鍋爐兩臺50噸省煤器已完成保溫、膨脹節、煙道的拆除工作,運行軌道安裝完成,預計723號兩臺設備達到落地條件,新省煤器預計813號組對安裝完成,此項目也定為整個檢修的節點項目,項目部高度重視,反復查詢圖紙和現場實際測量、計算,專項方案已審批通過。

電氣儀表專業20臺調節閥已外送,22臺流量計全部送檢,18臺熱電偶拆檢全部完成,3臺機柜更換接近尾聲,已敷設電纜12800米,整體進度完成62%,進度可控。

清洗及集中試壓工作在清洗場地預計將有近440臺管束進入,現已收到192臺換熱器管束,共清洗驗收完畢153臺;集中試壓預計有350臺管束,現已完成82臺管束試壓驗收。

另外,項目部還肩負著呼和浩特石化80余臺新管束和136臺舊管束的清洗和集中試壓任務,預計將在724日部分人員及工裝轉移至呼和浩特石化,開啟“雙線”作戰。

?
